Audite seu Cronograma de Manutenção Preventiva para Maximizar a Eficiência da Equipe

Ryan Robinson decidiu transformar seu programa de manutenção de equipamentos. Como gerente de oficina de um produtor atacadista de árvores no Oregon, ele queria reduzir falhas e cortar custos de mão de obra apertando seu cronograma de manutenção preventiva (MP). O obstáculo? Uma montanha de pastas — centenas delas, registrando 70 anos de dados de manutenção.

"Era impossível identificar tendências ou construir um cronograma eficaz quando toda a informação estava enterrada em pilhas de papel", explica Ryan. "Estávamos perdendo tempo e produtividade."

Sua jornada ilustra um desafio comum: um programa de manutenção é tão forte quanto seu cronograma. O superagendamento drena orçamentos e cria trabalho redundante; o subagendamento eleva taxas de falha e corta produção. Encontrar o ponto ideal é difícil, especialmente quando a equipe está presa em uma mentalidade de "business as usual".

Este artigo oferece uma estrutura comprovada para auditar seu cronograma de MP, determinar se você está fazendo o trabalho certo no momento certo e ajustar seu plano para máximo impacto.

O que é um Programa de Manutenção de Equipamentos?

Em sua essência, um programa de manutenção de equipamentos mantém ativos seguros, confiáveis e produtivos. Ele equilibra restrições orçamentárias, metas de produção e horas limitadas de mão de obra. O objetivo é alocar recursos para o trabalho mais valioso no momento ideal, prolongando a vida útil dos ativos enquanto minimiza desperdício.

Um programa de classe mundial nunca descansa em um calendário de MP estático. Ativos envelhecem, condições operacionais mudam e orçamentos flutuam. A coleta contínua de dados permite medir como seu cronograma afeta o desempenho, tornando auditorias regulares essenciais para remover ineficiências e adaptar-se a circunstâncias em evolução.

Audite seu Cronograma de Manutenção Preventiva para Maximizar a Eficiência da Equipe

O que é uma Auditoria de Manutenção Preventiva?

Uma auditoria de MP avalia se suas tarefas de manutenção:

  1. São as atividades certas que genuinamente melhoram disponibilidade, desempenho e segurança?
  2. Ocorrem na frequência correta para detectar falhas precocemente sem trabalho desnecessário?
  3. São executadas de forma que minimize risco e maximize investimento em mão de obra e capital?

Respondendo a essas perguntas, você pode realinhar seu cronograma para construir um programa de manutenção de alto nível.

Quais Tarefas de MP Você Deve Auditar?

A maioria dos programas de manutenção gera mais de 2.200 ordens de serviço de MP anualmente. Auditar cada uma é impraticável. Comece pelos componentes que mais importam:

Focar nessas áreas gera vitórias rápidas e eficiência de longo prazo.

Audite seu Cronograma de Manutenção Preventiva para Maximizar a Eficiência da Equipe

Como Auditar suas Tarefas de Manutenção Preventiva

Frequência

Examine o intervalo entre inspeções e os gatilhos que as programam. Pergunte: a tarefa deve ser realizada mais, menos ou na mesma frequência? Ajustes podem melhorar drasticamente o ROI.

Criticidade do Equipamento

Entender a criticidade ajuda a priorizar reparos, alocar técnicos e decidir se deve adicionar capacidade reserva durante picos de temporada.

Use o modelo de pontuação abaixo para classificar criticidade.

Especialização

Avalie o nível de habilidade necessário para cada tarefa:

  1. A tarefa precisa de uma habilidade especializada?
  2. Quantos técnicos possuem essa habilidade?
  3. Você precisa de um contratante externo?

Agrupe tarefas especializadas em blocos de tempo únicos para reduzir custos de deslocamento e reequipamento.

Equipamento de Reserva

Aproveite ativos redundantes para testar novas estratégias com segurança. Experimente intervalos mais longos, manutenção liderada por operadores ou gatilhos baseados em sensores em unidades de reserva enquanto mantém um fallback pronto para a máquina primária.

Tempo Estimado vs. Real

Rastreie MPs que rotineiramente excedem estimativas. Causas comuns incluem pessoal errado designado, orçamentos de tempo irrealistas, equipe insuficiente, falta de peças ou interferência da produção. Ajuste cronogramas ou adicione buffers conforme necessário. Acompanhe técnicos em tarefas frequentes para capturar tempos reais de conclusão.

Audite seu Cronograma de Manutenção Preventiva para Maximizar a Eficiência da Equipe

Modo de Operação

Identifique tarefas que podem ser realizadas enquanto o equipamento ainda está operando. Reagendar esse trabalho libera tempo de inatividade para manutenção crítica.

Impacto da Falha

Nem todas as falhas são iguais. Use códigos de falha e modelos FMEA para priorizar MPs que previnem falhas de alto impacto. Considere agrupar ações corretivas de baixo impacto para economizar mão de obra.

Principais conclusões:

  1. Escalone falhas de alto impacto prontamente.
  2. Agrupe correções de baixo impacto para reduzir mão de obra cumulativa.
  3. Monitore qualidade e desempenho de inicialização pós-manutenção; ajuste se surgirem problemas.

Cartão de Pontuação de Auditoria de Manutenção Preventiva

Critérios de PontuaçãoPontuação (1-10)
Tarefas de acompanhamento criadas após esta tarefa
Criticidade do equipamento
Especialização do trabalho
Disponibilidade da habilidade necessária na equipe
Disponibilidade de equipamento de reserva
Frequência de exceder tempo estimado de conclusão
Proporção da tarefa concluída enquanto equipamento permanece operacional (10 = tudo operacional)
Impacto na saúde do ativo

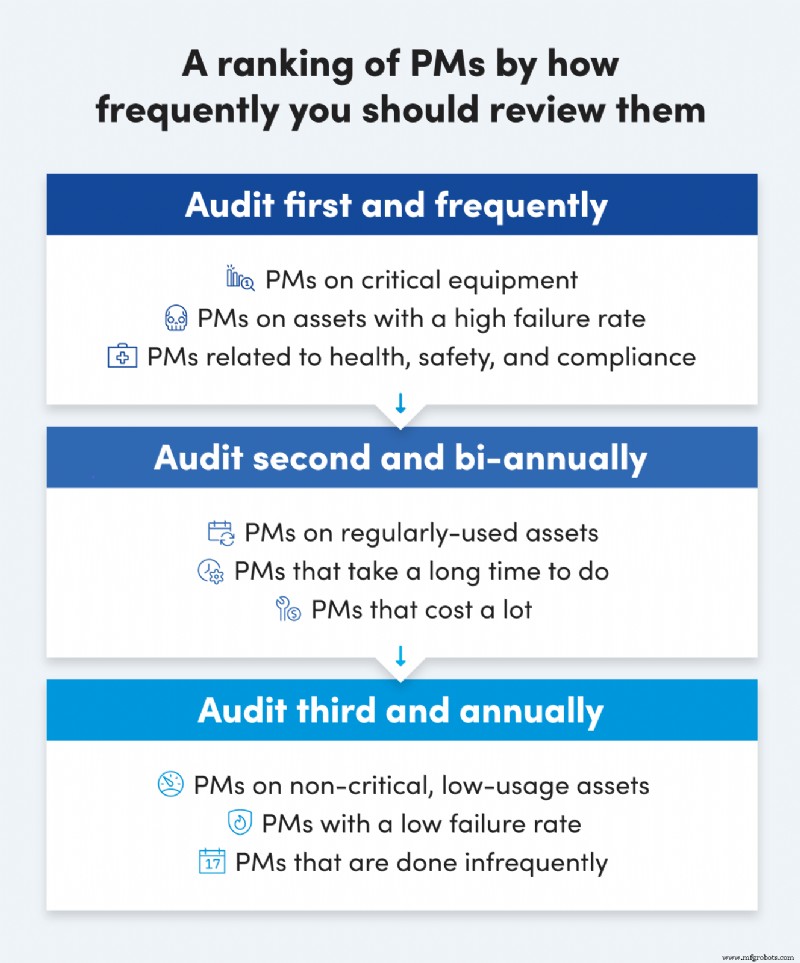

Com que Frequência Você Deve Auditar seu Cronograma de MP?

Gatilhe auditorias por pontos de dor — quando as equipes encontram obstáculos ou quando o cronograma parece obsoleto. Jason Afara recomenda uma auditoria a cada seis meses a um ano, dependendo dos recursos. Divida a carga de trabalho em subconjuntos mensais para progresso gerenciável.

Garantindo Mudança Bem-Sucedida

Envolva técnicos individualmente e como equipe para explicar a lógica e os benefícios de qualquer mudança. Pós-implementação, acompanhe cronogramas de produção e ordens de serviço para novas tendências. Use as 10 métricas de manutenção descritas anteriormente para avaliar impacto.

Construindo um Programa de Manutenção Simplificado, Passo a Passo

Um programa de manutenção sustentável depende de melhoria contínua. Auditorias regulares de MP garantem que cada tarefa agregue valor, tenha frequência apropriada e entregue impacto mensurável. Com o tempo, o cronograma evoluirá para um sistema enxuto e custo-efetivo que aproveita totalmente a expertise da sua equipe e maximiza o tempo de atividade dos ativos.

Manutenção e reparo de equipamentos

  1. Selecionando Equipamentos Agrícolas de Alta Qualidade para Máxima Eficiência
  2. Blog ACS Industrial: Garantindo Confiabilidade com Práticas de Backup de HMI
  3. Loctite e Fita Silver Tape: Por Que Soluções Rápidas Falham em Equipamentos Industriais
  4. 5 Estratégias Comprovadas para Manutenção Confiável de Eletrônicos
  5. Novo vs. Recondicionado: Guia Sistemático para Decisões de Manutenção
  6. Como a Fiix Integra Diversidade, Inclusão, Pertencimento e Equidade em Cada Camada do Nosso Negócio
  7. GP Rubber: Moldagem avançada de plásticos e compósitos com eMaint
  8. Habilitando Redesign de Processo e Sucesso do CMMS: Um Guia Prático
  9. Dominando a Gestão de Estoque de Manutenção: Estratégias para Cortar Custos e Aumentar Confiabilidade
  10. Por Que a Gestão Eficiente de Inventário de Peças de Reposição Impulsiona Confiabilidade, Corta Custos e Aumenta Lucratividade
